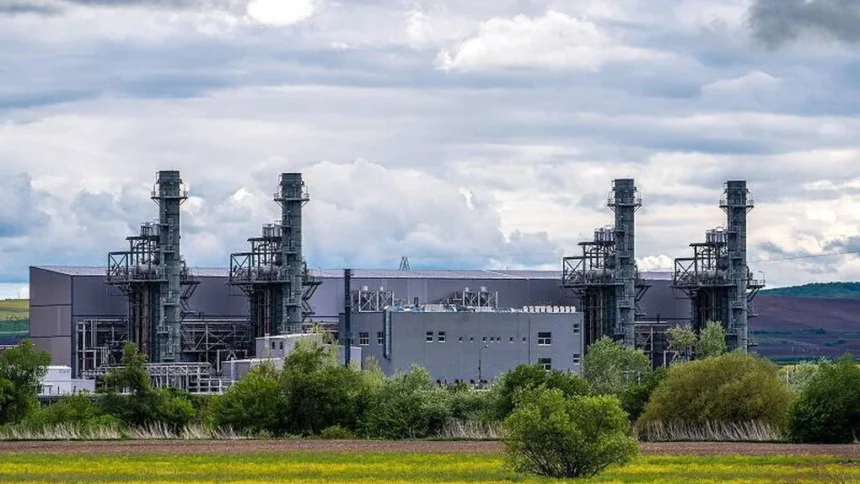

Proiectul centralei de la Iernut: o nouă dată de finalizare
Ministerul Energiei a anunțat că centrala de la Iernut va fi finalizată până la data de 31 decembrie 2026, extinzând termenul cu un an pentru accesarea fondurilor din Planul Național pentru Investiții (PNI). Momentan, centrala este realizată fizic în proporție de 97,5%, iar progresul financiar este de 85,9%.
Stadiul actual al lucrărilor
SNGN Romgaz intenționează să finalizeze proiectul printr-o Unitate de Implementare a Proiectului, preluând contractele de lucrări și servicii de la subcontractorul Duro Felguera. Activitățile preconizate includ organizarea managementului de proiect, preluarea documentației și a șantierului, finalizarea inspecțiilor lucrărilor, elaborarea rapoartelor tehnice și organizarea procedurilor de achiziții. Finalizarea lucrărilor este estimată pentru 31 decembrie 2026.
Finanțarea și termenele
Romgaz beneficiază de o finanțare de 321 de milioane de lei prin PNI pentru finalizarea centralei. Extinderea termenelor implică prelungirea termenului de finalizare a investițiilor nerambursabile până la 31 decembrie 2026 și a perioadei de eligibilitate a cheltuielilor până în ianuarie 2027. De asemenea, termenul de rambursare a cheltuielilor eligibile se va extinde până la 30 iunie 2027.
Provocările întâmpinate
Gabriela Trânbițaș, CFO al Romgaz, a menționat că, deși centrala este finalizată în proporție de 98%, compania nu poate avansa rapid din cauza problemelor cu Duro Felguera, contractul cu aceasta fiind reziliat. Identificarea lucrărilor rămase și procesul de achiziție vor întârzia finalizarea, care ar putea dura aproximativ 9 luni după semnarea contractelor.
Istoricul proiectului
Proiectul centralei a început în 2016, cu un termen de finalizare inițial în 2020. După diverse întârzieri și rezilierea contractului cu Duro Felguera în 2021, Romgaz a semnat un nou contract cu același constructor în 2023. Aceasta a fost necesară pentru a asigura continuitatea proiectului, dat fiind că Duro Felguera deține documentația și software-ul necesar pentru funcționarea echipamentelor.
Concluzie
Finalizarea centralei de la Iernut rămâne un proiect complex, cu întârzieri semnificative și provocări administrative, dar noua dată de finalizare oferă o oportunitate pentru Romgaz de a încheia această etapă importantă în sectorul energetic românesc.
