Oferte pentru finalizarea centralei electrice de la Iernut

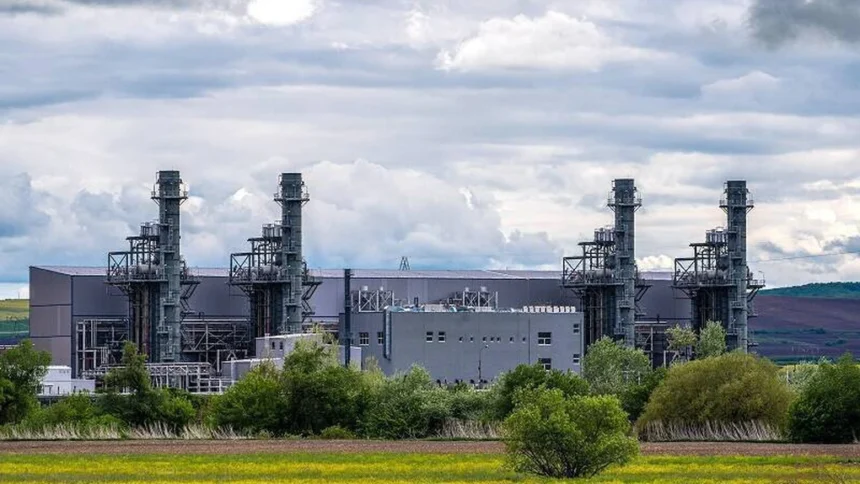

Un colos internațional are în vedere finalizarea și operarea centralei electrice de la Iernut, proprietate a Romgaz, cu termen limită de depunere a ofertelor stabilit pentru 12 ianuarie 2026, ora 23:00. Până la această dată, Romgaz a primit oferte de preț de la următorii operatori economici:
- NAES Corporation, Atlanta, ofertă înregistrată cu nr. 542/08.01.2026
- S.C. TÜV Austria România S.R.L., București, ofertă înregistrată cu nr. 681/09.01.2026
- S.C. Mithras Build S.R.L., Voluntari, Ilfov, ofertă înregistrată cu nr. 949/12.01.2026
- S.C. KONSENT S.A., Iași, ofertă înregistrată cu nr. 1287/13.01.2026
NAES Corporation, o companie americană fondată în 1980, se specializează în operarea și optimizarea centralelor electrice, având capacități de generare de aproximativ 38 GW. Compania este deținută de ITOCHU Corporation, un conglomerat japonez de mari dimensiuni.
Consultarea pieței și procedurile de achiziție
Romgaz a menționat că consultarea pieței nu a fost destinată selectării unui ofertant, ci a avut rolul de a obține oferte de preț pentru estimarea valorii și demararea procedurilor de achiziție. Participarea a fost voluntară, iar entitatea contractantă nu a oferit compensații financiare participanților.
Termenul de finalizare extins pentru centrala de la Iernut
Noul termen de finalizare a centralei electrice pe gaze de la Iernut este 31 decembrie 2026. Romgaz a anunțat că termenul de utilizare a fondurilor primite de la stat prin Programul Național de Investiții a fost prelungit. Prin Hotărârea Guvernului nr. 1.164/30 decembrie 2025, s-a modificat termenul de finalizare și punere în funcțiune a investițiilor, precum și termenul de rambursare a cheltuielilor aferente investițiilor.
Actul adițional nr. 12 la Contractul de finanțare nr. 4/07.12.2017 a fost semnat, modificând durata contractului până la 30 iunie 2027. Data finalizării investiției nu poate depăși 31 decembrie 2026.
Stadiul actual al proiectului
Proiectul a fost întârziat cu șase ani, iar progresul fizic al centralei este de aproximativ 97,5%. Romgaz intenționează să finalizeze centrala ca antreprenor general, preluând lucrările de la Duro Felguera, firma spaniolă cu care a avut contracte anterioare. Printre acțiunile preconizate se numără organizarea managementului de proiect, preluarea documentației, finalizarea rapoartelor de inspecție și actualizarea autorizației de construire.
Finanțare și implicații
Romgaz beneficiază de o finanțare de 321 de milioane de lei prin Planul Național pentru Investiții, iar întârzierea proiectului a dus la solicitări repetate de extindere a termenelor pentru utilizarea acestor fonduri. Gabriela Trânbițaș, CFO al Romgaz, a declarat că finalizarea depinde și de colaborarea cu Duro Felguera, firma spaniolă care a realizat lucrări semnificative la proiect.
Contextul contractual și provocările întâmpinate
Romgaz a semnat inițial un contract cu Duro Felguera și Romelectro în 2016, cu scopul de a finaliza centrala pe gaze de 430 MW, termenul inițial fiind începutul anului 2020. După rezilierea contractului în 2021, Romgaz a reînnoit în 2023 colaborarea cu Duro Felguera, având în vedere că firma spaniolă deține know-how-ul necesar pentru funcționarea echipamentelor livrate.
Finalizarea centralei de la Iernut este crucială pentru Romgaz, având în vedere implicațiile energetice și financiare pentru companie și pentru sectorul energetic din România.
